市民文化活动中心建设项目

进行中建筑工程

总建筑面积12000平方米,包含图书馆、展览馆、多功能厅等设施

项目地点
城区中心广场东侧
项目经理
张建国
施工单位
建设集团第一工程公司
工期
2024-03-012025-06-30
工程进度
65%

延后 5% 于计划进度 (70%)

预算执行
49.4%

已支出 4200万元 / 预算 8500万元

数据协同状态
正常
现场数据已同步
BIM模型已更新
进度状态总览
进度延后
5.0%
偏差值
3
已完成阶段
1
进行中阶段
2
延期阶段
关键指标
平均延期时间
+4天
当前施工阶段
装饰装修
计划完成: 2025-03-31
进度预警
2 个阶段出现延期,建议加强资源协调
工程进度甘特图
2024-03-012025-06-30
前期准备
已完成
计划: 2024-03-01 ~ 2024-03-31
实际: 2024-03-01 ~ 2024-03-28
基础施工
已完成延期
计划: 2024-04-01 ~ 2024-06-30
实际: 2024-04-01 ~ 2024-07-05
主体结构
已完成延期
计划: 2024-07-01 ~ 2024-10-31
实际: 2024-07-06 ~ 2024-11-10
装饰装修
进行中
计划: 2024-11-01 ~ 2025-03-31
实际: 2024-11-11 ~ 进行中
设备安装
未开始
计划: 2025-01-01 ~ 2025-04-30
竣工验收
未开始
计划: 2025-05-01 ~ 2025-06-30
计划进度
已完成
进行中
当前日期
语音搜索资料

通过语音快速查找监理日志、施工照片、质量检查等资料

原始施工资料追溯

所有进度数据均与原始资料一一对应,确保数据真实性和可追溯性

机电安装方案

技术文档
采集日期:2024-12-20
关联阶段:设备安装
对应进度:设备安装 - 未开始

技术方案 - 记录设备安装阶段的技术要求和验收标准

外立面施工

外立面施工

现场照片
采集日期:2024-11-25
关联阶段:装饰装修
对应进度:装饰装修 - 进行中

施工现场实拍照片,记录装饰装修阶段实际施工状况

进度检查

质量检查
采集日期:2024-11-25
关联阶段:装饰装修
对应进度:装饰装修 - 进行中
状态:延迟

因天气原因影响进度5天

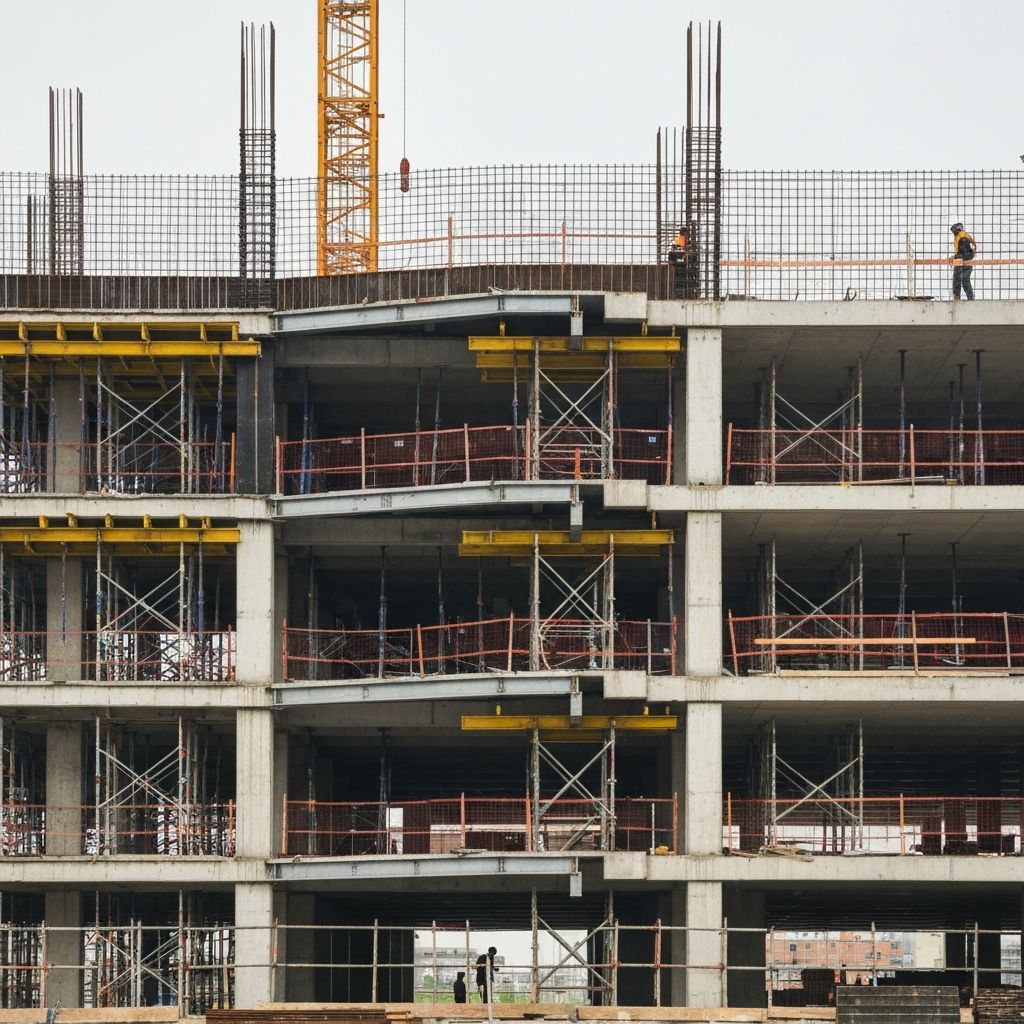

内部装修现场

内部装修现场

现场照片
采集日期:2024-11-20
关联阶段:装饰装修
对应进度:装饰装修 - 进行中

施工现场实拍照片,记录装饰装修阶段实际施工状况

安全检查

质量检查
采集日期:2024-11-18
关联阶段:装饰装修
对应进度:装饰装修 - 进行中
状态:合格

施工现场安全措施到位

主体结构施工进度

主体结构施工进度

现场照片
采集日期:2024-11-15
关联阶段:主体结构
对应进度:主体结构 - 已完成

施工现场实拍照片,记录主体结构阶段实际施工状况

材料进场验收单

技术文档
采集日期:2024-11-15
关联阶段:装饰装修
对应进度:装饰装修 - 进行中

验收文件 - 记录装饰装修阶段的技术要求和验收标准

装修施工方案

技术文档
采集日期:2024-11-11
关联阶段:装饰装修
对应进度:装饰装修 - 进行中

技术方案 - 记录装饰装修阶段的技术要求和验收标准

质量检查

质量检查
采集日期:2024-11-10
关联阶段:主体结构
对应进度:主体结构 - 已完成
状态:合格

钢筋混凝土强度符合设计要求

结构验收

质量检查
采集日期:2024-09-20
关联阶段:主体结构
对应进度:主体结构 - 已完成
状态:合格

主体结构尺寸偏差在允许范围内

混凝土试块报告

技术文档
采集日期:2024-09-10
关联阶段:主体结构
对应进度:主体结构 - 已完成

检测报告 - 记录主体结构阶段的技术要求和验收标准

钢筋检测报告

技术文档
采集日期:2024-08-15
关联阶段:主体结构
对应进度:主体结构 - 已完成

检测报告 - 记录主体结构阶段的技术要求和验收标准

主体结构施工方案

技术文档
采集日期:2024-07-06
关联阶段:主体结构
对应进度:主体结构 - 已完成

技术方案 - 记录主体结构阶段的技术要求和验收标准

基础验收报告

技术文档
采集日期:2024-07-05
关联阶段:基础施工
对应进度:基础施工 - 已完成

验收文件 - 记录基础施工阶段的技术要求和验收标准

基础验收

质量检查
采集日期:2024-06-15
关联阶段:基础施工
对应进度:基础施工 - 已完成
状态:合格

混凝土强度达标

基础钢筋绑扎

基础钢筋绑扎

现场照片
采集日期:2024-05-20
关联阶段:基础施工
对应进度:基础施工 - 已完成

施工现场实拍照片,记录基础施工阶段实际施工状况

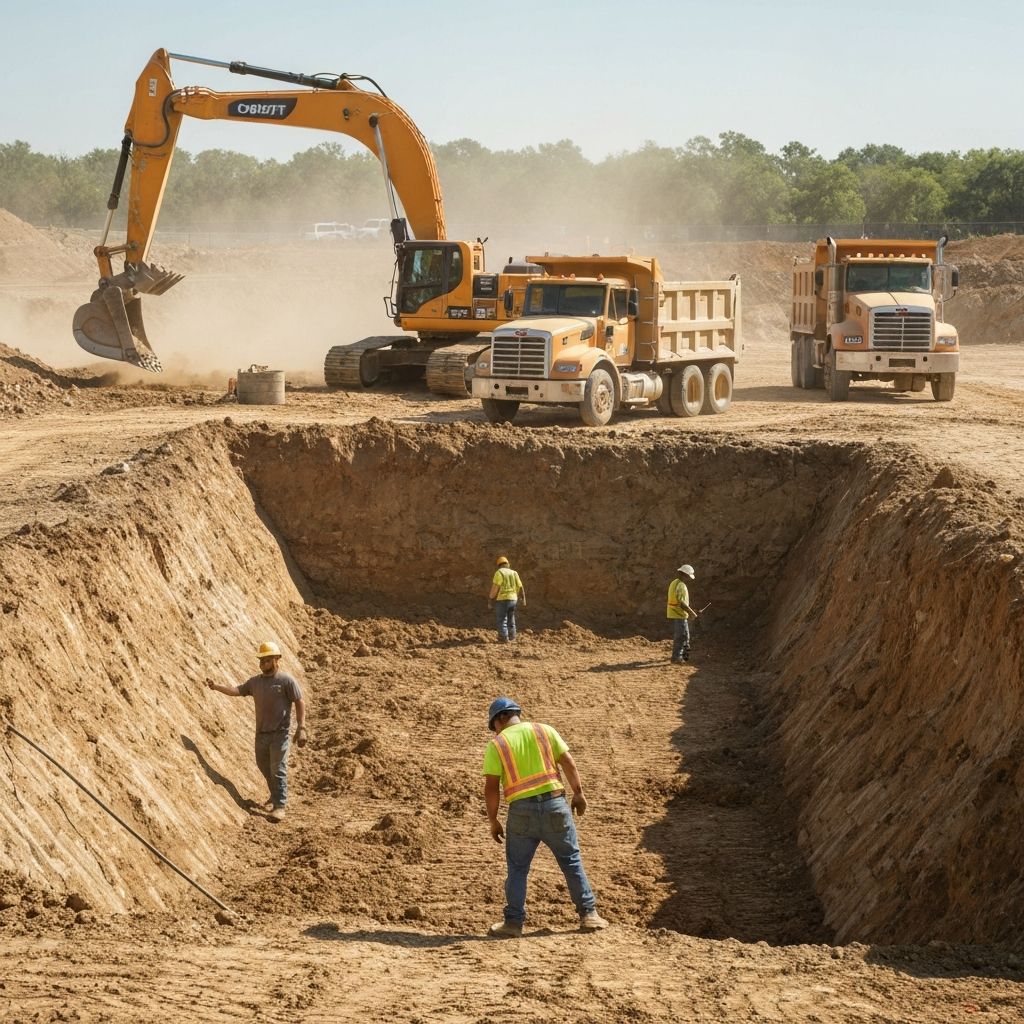

基础开挖现场

基础开挖现场

现场照片
采集日期:2024-04-15
关联阶段:基础施工
对应进度:基础施工 - 已完成

施工现场实拍照片,记录基础施工阶段实际施工状况

基坑验收

质量检查
采集日期:2024-04-10
关联阶段:基础施工
对应进度:基础施工 - 已完成
状态:合格

基坑深度和边坡符合设计要求

基础施工方案

技术文档
采集日期:2024-04-01
关联阶段:基础施工
对应进度:基础施工 - 已完成

技术方案 - 记录基础施工阶段的技术要求和验收标准

现场勘察

质量检查
采集日期:2024-03-20
关联阶段:前期准备
对应进度:前期准备 - 已完成
状态:合格

场地平整完成,具备施工条件

临时用电方案

技术文档
采集日期:2024-03-10
关联阶段:前期准备
对应进度:前期准备 - 已完成

技术方案 - 记录前期准备阶段的技术要求和验收标准

施工许可证

技术文档
采集日期:2024-03-05
关联阶段:前期准备
对应进度:前期准备 - 已完成

许可文件 - 记录前期准备阶段的技术要求和验收标准

监理日志

所有工程进度数据均来源于监理日志的每日记录,包含详细的施工内容、质量检查、材料检测等原始资料

5 条记录

2024-11-25

装饰装修进度 65%
监理: 李建明 (市建设工程监理有限公司)
天气: | 温度: 12-18℃ | 在场工人: 45
施工内容
进行二层内墙抹灰施工,三层地面找平作业,外立面保温层安装

2024-11-20

装饰装修进度 58%
监理: 王建华 (市建设工程监理有限公司)
天气: 多云转阴 | 温度: 10-16℃ | 在场工人: 52
施工内容
一层地面铺装施工,二层吊顶龙骨安装,外墙面砖铺贴作业

2024-11-15

主体结构进度 95%
监理: 李建明 (市建设工程监理有限公司)
天气: | 温度: 8-15℃ | 在场工人: 68
施工内容
五层楼板混凝土浇筑,六层墙柱钢筋绑扎,楼梯间砌体施工

2024-11-10

主体结构进度 88%
监理: 张建设 (市建设工程监理有限公司)
天气: 小雨 | 温度: 10-14℃ | 在场工人: 42
施工内容
四层混凝土养护,五层模板安装,钢筋现场加工配送

2024-11-05

主体结构进度 78%
监理: 王建华 (市建设工程监理有限公司)
天气: | 温度: 12-18℃ | 在场工人: 72
施工内容
三层楼板混凝土浇筑,四层墙柱钢筋绑扎,质量验收
监理日志详细记录

监理工程师每日记录施工现场情况,包括详细的施工内容、进度数据、质量检查、材料检测、安全管理等全方位信息。每条日志包含现场照片、检测报告、人员记录等原始资料,确保所有数据真实可追溯。

2024-11-25

装饰装修进度 65%
监理: 李建明 (市建设工程监理有限公司)
天气: | 温度: 12-18℃ | 在场工人: 45
施工内容
进行二层内墙抹灰施工,三层地面找平作业,外立面保温层安装

2024-11-20

装饰装修进度 58%
监理: 王建华 (市建设工程监理有限公司)
天气: 多云转阴 | 温度: 10-16℃ | 在场工人: 52
施工内容
一层地面铺装施工,二层吊顶龙骨安装,外墙面砖铺贴作业

2024-11-15

主体结构进度 95%
监理: 李建明 (市建设工程监理有限公司)
天气: | 温度: 8-15℃ | 在场工人: 68
施工内容
五层楼板混凝土浇筑,六层墙柱钢筋绑扎,楼梯间砌体施工

2024-11-10

主体结构进度 88%
监理: 张建设 (市建设工程监理有限公司)
天气: 小雨 | 温度: 10-14℃ | 在场工人: 42
施工内容
四层混凝土养护,五层模板安装,钢筋现场加工配送

2024-11-05

主体结构进度 78%
监理: 王建华 (市建设工程监理有限公司)
天气: | 温度: 12-18℃ | 在场工人: 72
施工内容
三层楼板混凝土浇筑,四层墙柱钢筋绑扎,质量验收
